공급망 관리(SCM)는 수요예측부터 조달, 생산, 재고·물류, 반품까지를 하나의 흐름으로 연결하는 일입니다. 수요예측의 정확도가 높아지면 재고 문제가 자연스럽게 해결될 것 같지만, 실제 현장에서는 꼭 그렇지만은 않습니다. 예측 결과가 아무리 좋아도, 현업에서는 발주량을 담당자가 따로 엑셀에서 다시 계산하고, 생산팀 역시 각자 기준에 따라 따로 계획을 세우는 경우가 많습니다. 창고에 쌓인 실재고 수량도 별도로 관리되고요.
이렇게 서로 따로 움직이다 보니 같은 달에도 어떤 품목은 품절되고, 다른 품목은 창고에 남아돌게 마련입니다. 어떤 상품은 혹시 모를 상황을 대비해 보수적으로 많이 쌓아두고, 또 어떤 상품은 예측보다 적게 준비해 판매 기회를 놓치기도 합니다. 얼핏 보면 상반된 현상처럼 보이지만, 근본적으로는 같습니다. 각 품목마다 다른 담당자가, 서로 다른 기준으로 숫자를 잡고, 그 정보들이 제대로 공유되지 않은 데서 비롯된 것이죠.
결국 예측은 시작일 뿐입니다. 이 숫자가 발주, 생산, 재고 배분 등으로 자연스럽게 연결되지 않으면 아무리 예측이 정확해도 실제 결과는 달라질 수밖에 없습니다. 그래서 핵심은 예측 자체가 아니라, 예측값이 발주·생산·재고 배분까지 같은 기준으로 이어지게 만드는 데 있습니다.
이 글에서는 SCM이 다루는 다섯 가지 단계를 먼저 정의합니다. 그리고 계획과 실적 사이의 간극을 줄이는 방법, 리스크를 어떻게 점검하는지, 그리고 실무에서 시스템을 도입할 때 준비해야 할 일들을 실제 업무 흐름에 맞춰 정리해보려고 합니다.
공급망 관리(SCM)란? 공급망은 말 그대로 공급자에서 시작해 고객에게 이르기까지 이어지는 전체 흐름을 의미합니다. 현장에서는 ‘공급망’과 ‘공급망 관리’를 구분하지 않고 넓게 사용하는 경우가 많습니다. SCM의 핵심은 수요 예측, 조달, 생산, 재고, 물류 같은 업무를 각각 따로따로 보는 것이 아니라, 하나의 큰 계획 아래 유기적으로 연결해 운영하고 개선하는 데 있습니다.

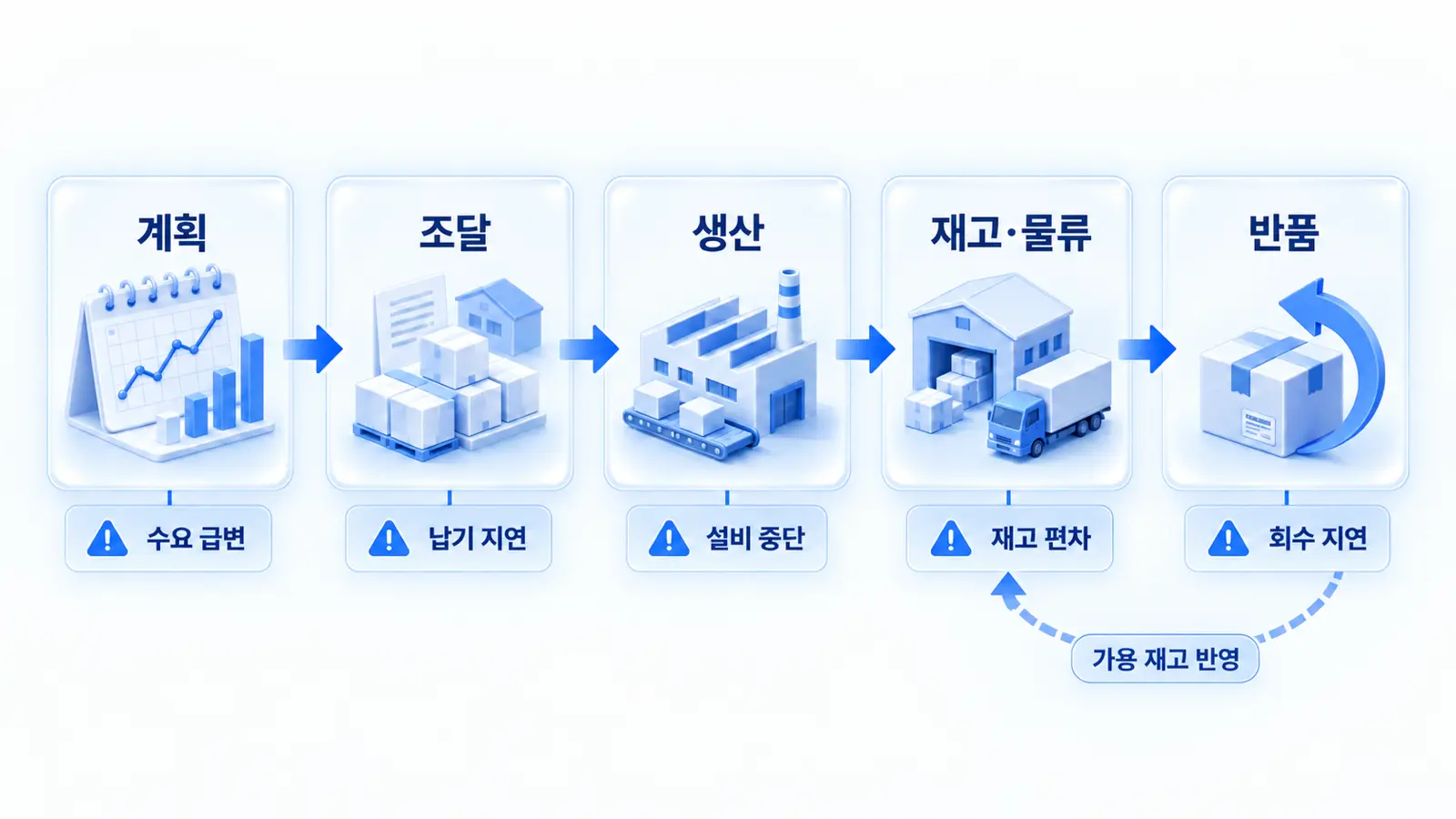

일반적으로 공급망 관리는 계획, 조달, 생산, 재고 및 물류, 반품의 다섯 단계로 이루어져 있습니다. 각 단계마다 담당자가 중요한 결정을 내리게 되고, 그 결정에 흔들림이 생길 때마다 여러 가지 신호가 나타납니다. 앞 단계에서 내린 판단이 그대로 다음 단계로 이어지기 때문에, 어느 시점에서 신호를 포착하느냐가 굉장히 중요합니다.
계획 단계에서는 수요 예측, 판매 계획, 현재 재고를 바탕으로 다음 분기의 생산이나 발주 물량을 결정합니다. 이 과정에서 영업팀은 목표치를 반영한 수치를 내고, 생산팀은 설비 가동률을 고려한 수치를 작성하는 경우가 많죠. 이 두 수치가 서로 다르더라도 아무도 문제 삼지 않는다면, 오히려 그 상황이 더 위험할 수 있습니다.
조달 단계에서는 공급처, 발주 시점, 발주 수량을 결정합니다. 여기서 중요한 데이터는 품목별 리드타임, 최소 발주량(MOQ), 그리고 공급처별 납기 이력입니다. 만약 긴급 발주가 잦아졌다면, 계획 수립이 늦어졌거나 리드타임을 실제보다 짧게 잡았을 수 있습니다.
생산 단계에서는 생산능력, 재고, 납기를 종합해 작업 순서를 정하게 됩니다. 계획이 자주 변경되면 이미 짜 놓은 순서를 다시 조정해야 하고, 그만큼 라인 전환 시간도 늘어날 수밖에 없습니다. 주간 회의 때마다 변경 건수부터 세고 있다면, 이전 단계의 부담이 이 부분까지 영향을 미치고 있다는 신호입니다.
재고와 물류에서는 가용 재고와 안전 재고, 출고 계획을 보고 어느 창고에서 어느 채널로 물량을 보내야 할지 결정합니다. 만약 한 창고에는 물건이 남고 다른 창고는 비어 있다면, 배송보다 재배분의 기준을 먼저 점검해야 할 때입니다. 채널마다 수요가 다르게 반영되어 있지 않을 가능성도 생각해볼 필요가 있습니다.
반품은 상대적으로 덜 주목받지만, 재고 정확도에 직접적인 영향을 줍니다. 무엇보다 회수된 물량이 언제 가용 재고로 반영되는지가 중요합니다. 반품 데이터가 별도의 파일에 남아 있거나 시스템 반영이 늦어진다면, 앞 단계 계획이 아무리 정교해도 결국 잘못된 재고 숫자로 이어질 수밖에 없습니다. 기준이 되는 재고 데이터가 틀어지기 때문입니다.
SCM 실무에서는 계획을 잘 세우는 것보다, 실제로 계획과 실적의 차이가 생겼을 때 그 차이를 어떻게 관리할지에 더 많은 시간이 쓰입니다. 실제 수요는 언제나 예상과는 다르게 움직입니다. 그래서 중요한 건, 이런 차이를 얼마나 빨리 포착하고, 누가 어떤 기준에 따라 조정할지 결정하는 일입니다.
수요예측을 마치 정답을 맞히는 시험처럼 생각하면, 결과적으로 매달 실패만 반복하는 느낌이 듭니다. 사실 예측의 진짜 가치는 따로 있습니다. 모든 부서가 공통의 출발점, 즉 같은 기준을 갖는 데 의미가 있습니다. 기준값이 정해지면, 변화가 생겼을 때 무엇이 얼마나 달라졌는지 쉽게 파악할 수 있습니다. 반대로 기준이 없으면, 일마다, 달마다 같은 논쟁이 처음부터 반복될 수밖에 없습니다.
의외로 자주 놓치는 부분이 바로 '기준일'입니다. 예를 들어 영업팀에서는 월말 마감을 기준으로, 구매팀은 주 단위 발주를 기준으로, 생산팀은 주간 계획을 기준으로 숫자를 산출하면, 같은 달을 이야기하고 있어도 각자 사용하는 기준이 달라 서로 맞지 않게 됩니다.
기준정보도 마찬가지입니다. 품목 코드, 단위, 리드타임, 안전재고 기준 등이 부서마다 제각각이면, 숫자를 모으더라도 전체적으로 비교가 되지 않습니다. 이런 기준일과 집계 단위, 그리고 기준정보만 통일해도 불필요한 불일치가 상당 부분 해소됩니다. 시스템을 바꾸기 전에 반드시 체크해야 할 항목들입니다.

판매운영계획(S&OP)은 부서별 계획을 하나로 모아서 조정하는 과정입니다. 단순히 회의를 한다는 사실이 중요한 게 아니라, 회의에서 무엇을 점검하는지가 실제 결과를 좌우합니다.

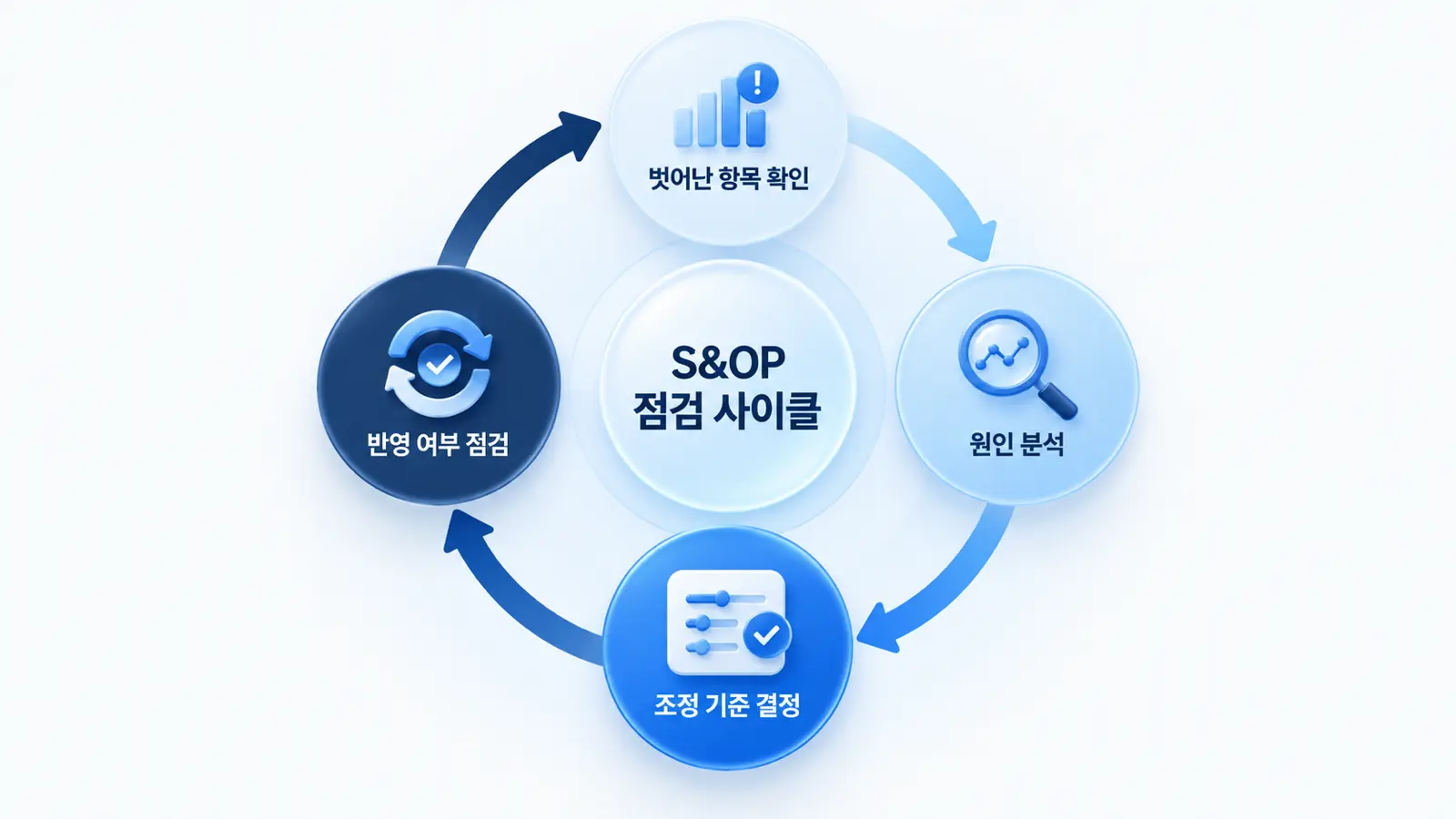

우선, 어떤 부분이 처음 계획에서 벗어났는지 확인합니다. 이어서 왜 그런 차이가 생겼는지 원인을 살펴보고, 그다음엔 누가 어떤 기준을 가지고 조정할지 정합니다. 마지막으로, 이전 회의에서 내린 조정 결과가 이번 계획에 실제로 반영됐는지 반드시 점검해야 합니다. 이 네 번째 단계가 빠지면, 결국 비슷한 논의를 매달 계속 반복하게 됩니다.
모든 품목을 똑같이 관리하는 것은 현실적으로 불가능합니다. 그래서 품절이 우려되는 품목, 납기가 이미 지연된 품목, 재고가 지나치게 많은 품목, 수요가 갑자기 변동한 품목 등 예외 상황이 예상되는 품목을 중심으로 집중 관리하는 것이 효율적입니다. 이렇게 하면 회의 시간도 훨씬 단축됩니다. 대부분의 품목은 정해진 기준에 따라 자동으로 처리하고, 예외가 발생한 부분만 사람이 직접 판단해서 관리하면 됩니다.
국가나 산업 차원에서 발생하는 공급망 이슈도 결국에는 각 기업의 조달과 재고 문제로 이어집니다. 예를 들어 특정 원산지에 대한 의존도가 높다는 얘기가 나오면, 현장에서는 대체 공급처를 찾거나 안전재고 기준을 다시 세워야 하는 일이 생기죠.
리스크 종류에 따라 대응 방식도 달라집니다. 단일 공급처나 특정 국가에 너무 의존하거나, 생산거점이 한곳에 집중된 상황은 소싱 전략이나 협력사 운영 방식 자체를 바꿔야 하는 ‘구조 리스크’라고 볼 수 있습니다.
반면 원자재 가격 변동이나 납기 지연, 재고가 한쪽으로 쏠리는 문제 등은 수요와 재고, 발주 방식 등 실무 기준을 조정하는 ‘운영 리스크’에 가깝습니다.
두 가지는 서로 별개의 이슈로 생각하기 쉽지만, 실제로는 동시에 관리해야 할 공급망 과제입니다. 구조적인 방향을 바꾸는 일은 시간이 오래 걸리지만, 그 과정에서도 실제 운영은 계속 돌아가야 하기 때문이죠.
공급처를 늘리는 건 시간이 걸리는 일이니, 먼저 신규 후보 발굴이나 인증까지 걸리는 기간을 파악하는 게 좋습니다. 안전재고와 리드타임 역시 실제 데이터를 기준으로 다시 계산해 봐야 합니다. 리드타임을 계약서상 기준만 믿고 관리하면 실제 납기 상황과 엇갈릴 수 있습니다. 최근에는 규제나 ESG, 추적성 요구도 늘고 있기 때문에 협력사 자료를 미리 수집·관리할 수 있는 체계가 있는지도 점검해야 합니다. 자료를 요청받고 나서야 서둘러 모으기 시작하면 제출 기한을 맞추기 어려울 수 있습니다.
아래 문항들을 읽어보고, 우리 조직에 해당한다고 생각되는 곳에 표시해 주세요. 체크된 항목에 따라 개선이 시급한 우선순위를 파악하고, 어디부터 손봐야 하는지 알 수 있습니다.
1번부터 4번, 6번 문항은 운영 리스크에 해당합니다. 기준일이나 기준정보 정리, 결정 이력 관리 등은 상대적으로 빠르게 개선 효과를 볼 수 있기 때문에 프로세스 재정비나 시스템 도입을 검토해 볼 만합니다.
5번은 구조 리스크에 속합니다. 공급처 다변화나 생산거점 재배치는 투자도 필요하고, 시간도 오래 걸리므로 경영진의 의사결정과 함께 추진해야 합니다. 검토와 준비는 빨리 시작하되, 그와 동시에 운영 측면에서 눈에 띄는 개선부터 하나씩 진행하는 게 현실적인 접근 방법입니다.
SCM 시스템 도입을 준비할 때는 먼저 운영상의 과제를 파악한 뒤, 곧바로 제품을 비교하기보다는 내부 정리부터 시작하는 것이 나중에 재작업을 줄이는 데 도움이 됩니다.
먼저, 프로세스와 책임자를 명확히 정해두는 게 중요합니다. 예를 들어, 계획 수립부터 발주 확정까지 누가 어떤 순서로, 어떤 의사결정을 내리는지 문서로 남겨 두어야 합니다. 이런 문서가 있어야 어떤 업무는 시스템이 대신할 수 있고, 어떤 부분은 사람이 직접 승인할지 구분할 수 있습니다.
예측값 확정과 발주 확정 담당자가 미리 정해져 있지 않으면, 시스템이 데이터를 산출해도 실제 결정까지 이어지기 힘듭니다. 또한, 앞서 정리한 기준정보도 이 단계에서 마무리해야 합니다.
도입 첫 번째 과제의 범위도 명확히 해야 합니다. 우선 결품을 줄일 것인지, 과잉재고를 줄일 것인지 목표를 정하세요. 전사 도입보다는 특정 팀이나 카테고리, 일부 SKU 단위로 시작하는 것이 성과도 빨리 확인할 수 있고, 관리도 쉽습니다. 범위가 너무 넓으면 기대했던 효과를 제대로 측정하기 어렵습니다.
ERP, BI, SCM 시스템의 역할도 구체적으로 구분할 필요가 있습니다. ERP는 주로 실행과 원장에 대한 기록을 담당하고, BI는 데이터를 시각적으로 보여주는 역할을 하며, SCM 시스템은 계획 수립과 의사결정을 지원합니다. 가시성 도구만 먼저 도입할 경우, 그 화면을 보고 실제 어떤 부분을 바꿀지 사전에 정하지 않으면 오히려 확인 업무만 많아질 수 있습니다.
마지막으로, SCM과 인접한 개념의 범위도 함께 정리해 두면 앞으로 논의할 때 훨씬 원활하게 진행할 수 있습니다.
수요예측값을 받아본 담당자들이 공통적으로 토로하는 어려움이 있습니다. 예측 숫자가 나와도 S&OP 사이클이 돌아올 때마다 매번 엑셀 파일을 새로 열어야 한다는 점입니다. 발주량, 재고, 그리고 생산계획을 품목별로 일일이 수정해야 하고, 그렇게 조정한 근거는 파일 안에만 남게 되죠. 다음 사이클이 오면 똑같은 판단을 처음부터 다시 반복합니다. 임팩티브AI가 딥플로우를 만들면서 가장 파고든 문제도 이 부분이었죠.

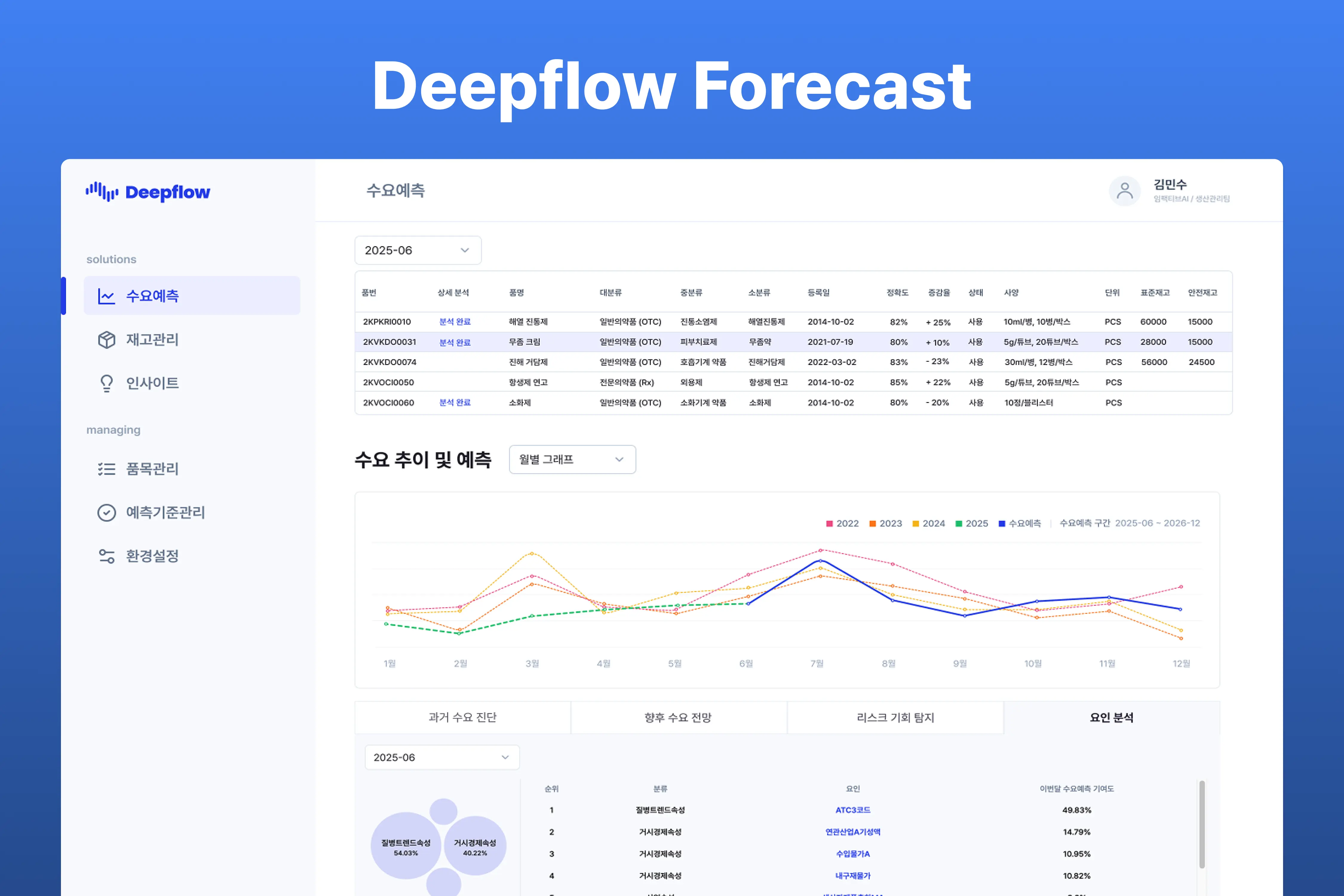

딥플로우 포어캐스트(Deepflow Forecast)는 AI를 활용해 제품 수요의 기준선을 제시합니다. 여기서 멈추지 않고, 각 제품의 재고 리스크를 점검해 현재 위험도가 높은 품목부터 순서대로 보여줍니다. 앞서 말한 ‘예외 품목 중심 관리’가 실제 화면에서 구현되는 방식입니다. 각 품목에 맞는 적정 발주량과 구매 시점도 구체적인 근거와 함께 추천하죠. 담당자는 이 숫자를 승인하거나, 필요하면 직접 수정해 결정을 내릴 수 있습니다.

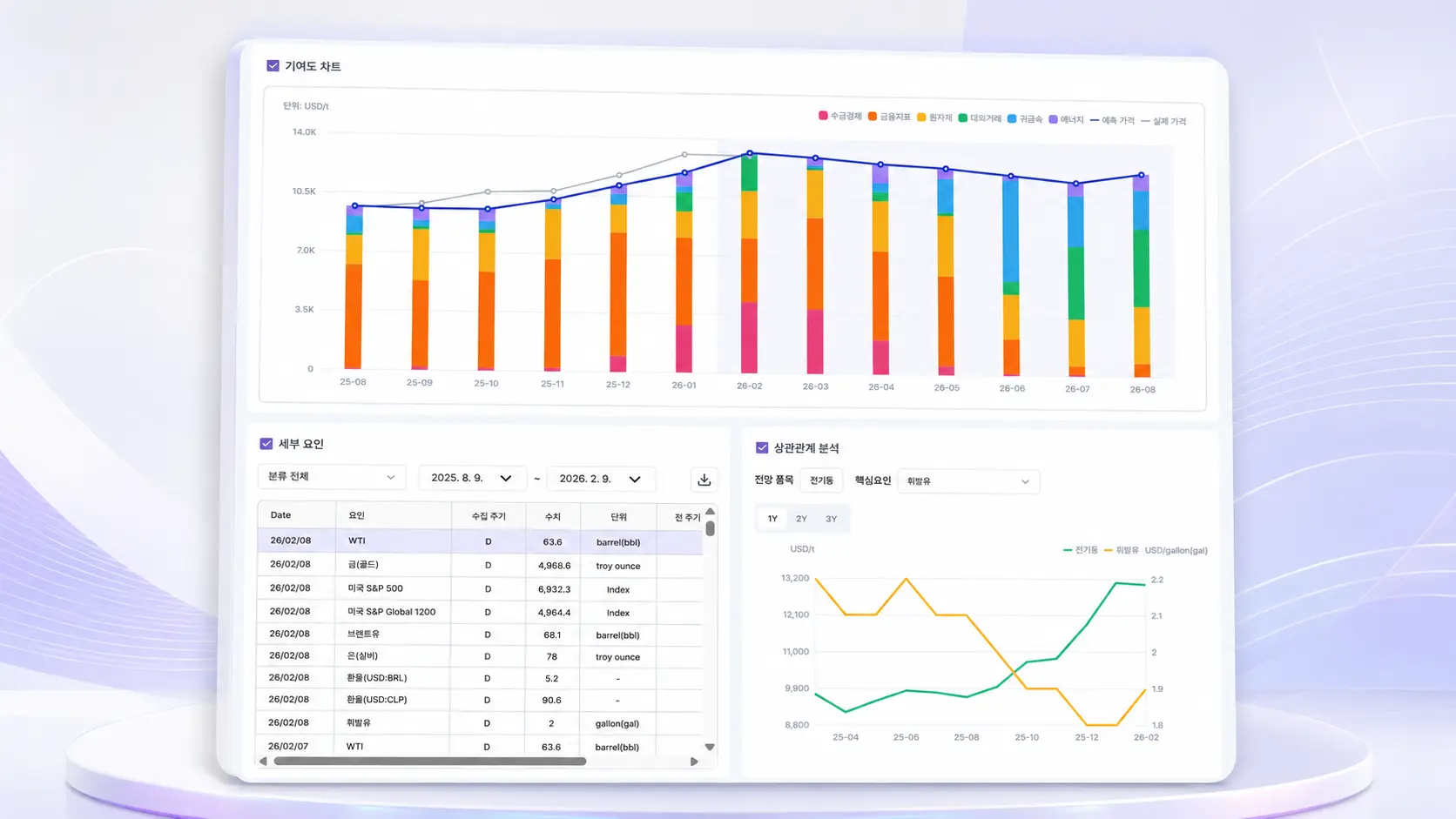

구매 담당자에게는 딥플로우 머터리얼즈(Deepflow Materials)가 원자재 미래 가격 흐름을 미리 보여줍니다. 200개가 넘는 시장 변수를 학습한 모델이 가격을 예측하고, 공급부터 수요까지 가격에 영향을 주는 요인의 변동을 밸류체인 맵으로 시각화해줍니다. 여기에 구매 물량과 리드타임까지 연결하면, 지금 바로 사야 할 품목과 조금 미뤄도 되는 품목, 나눠서 구매하면 좋은 품목이 한눈에 구분됩니다. 덕분에 임원 보고나 구매 승인 자료로 곧장 활용할 수 있죠.
딥플로우의 운영 구조는 예측, 합의, 실행, 검증의 순환 고리로 이어집니다. 어떤 결정을 승인하거나 반려한 이유도 시스템에 기록되고, 이전 사이클에서 확정한 발주량이 실제 결과와 얼마나 가까웠는지도 다음 S&OP 회의에서 확인할 수 있습니다. 이제 판단 근거가 더 이상 담당자 개인의 엑셀 파일에 머무르지 않고, 회사의 공식 기록으로 쌓이게 됩니다. 앞서 살펴본 체크리스트 마지막 항목에서 강조하는 부분도 바로 이 점입니다.
지금 사용하고 계신 ERP 활용도를 200% 높이는 방법이 궁금하시다면 <ERP 시스템의 실무적 한계, 어떻게 극복할까?>를 참고해 주세요.
도입 과정은 진단부터 시작합니다. 이때 2~4주 정도는 기존 데이터를 이용해서 예측 결과를 미리 확인해봅니다. 그런 다음, 수요계획팀이나 구매팀처럼 각 부서별로 본격적으로 도입이 이뤄집니다.
이후에는 적용 대상을 SKU, 품목, 법인 전체로 점차 확대하게 됩니다. 예측 품질의 경우, 과거 판매와 출고 데이터의 기간이나 상태에 영향을 받기 때문에, 도입 전에 기준정보를 꼼꼼하게 점검하는 과정이 선행됩니다.
수요 계획부터 조달, 생산, 재고, 물류, 반품까지 모든 과정을 하나의 흐름으로 이어서 관리합니다. 단순히 각 업무를 따로 잘하는 게 아니라, 부서 간에 숫자와 결정이 연결되도록 하는 데 초점이 있습니다. 계획과 실제 결과의 차이를 살펴보고, 조정이 필요한 기준을 세우는 활동도 공급망 관리에 포함됩니다.
계획, 조달, 생산, 재고·물류, 반품까지 총 다섯 단계로 나뉩니다. 앞 단계의 판단이 다음 단계에 그대로 영향을 주기 때문에, 특히 계획 단계의 기준이 불분명하면 이후 과정도 함께 흔들릴 수 있습니다. 각 단계마다 주요 결정과 이상 신호를 미리 정해두면, 문제가 생겼을 때 빨리 대응할 수 있습니다.
일반적으로 물류관리는 운송과 보관을 맡고, 생산관리는 공장 내 작업 순서를 다루는 경우가 많습니다. SCM은 이 모든 과정을 수요계획과 조달까지 이어 하나의 큰 계획으로 묶어줍니다. 예를 들어, 물류관리의 주된 목표가 물류비를 줄이는 것이라면, '어느 창고에 몇 개를 보관할지' 같은 기준은 SCM에서 결정합니다.
각 부서가 따로따로 계획을 세우다 보면, 숫자들이 계속 엇갈릴 수 있습니다. S&OP에서는 계획에서 벗어난 항목, 그 원인, 새로운 조정 기준, 그리고 지난 조정 결과가 반영됐는지까지 확인합니다. 이 과정에서 마지막 항목을 체크하지 않으면 같은 논의가 매달 반복될 수 있습니다.
현재 프로세스가 어느 정도 정리되고, 책임자와 품목 코드, 리드타임 기준정보가 정확하게 세워진 뒤가 적당한 시점입니다. 먼저 해결해야 할 문제 하나를 정해, 특정 팀이나 카테고리부터 시작하면 효과를 측정하기 쉽습니다. 기준정보가 제대로 갖춰지지 않은 상태에서 시스템만 먼저 도입하면, 나중에 화면에 보이는 숫자를 믿기 어려울 수 있습니다.
공급처, 국가, 생산거점에 대한 의존도를 점검하는 구조 진단과, 수요 예측 정확도, 재고 가시성, 리드타임 등 실제 운영 상태를 살피는 점검으로 나눠서 진행합니다. 구조 문제는 바꾸는 데 시간이 오래 걸리므로 미리부터 검토하는 게 좋고, 운영 점검은 좀 더 짧은 주기로 돌리면서 개선 결과를 확인합니다.
공급망 관리는 각 부서에 흩어져 있는 숫자들을 하나로 엮어 흐름을 만드는 일입니다. 계획 기준일을 통일하고, 단계별로 이상 신호를 정해두며, S&OP 과정에서 조정 결과까지 꼼꼼히 점검하면 그동안 매달 반복되던 논쟁도 자연스럽게 줄어듭니다.
혹시 판매, 구매, 생산, 재고 데이터가 아직 각각 따로 움직이고 있다면, 지금 우리 회사의 흐름에서 가장 먼저 손봐야 할 부분이 어디인지 한번 확인해 보세요. 임팩티브AI에서는 회사가 보유한 데이터를 바탕으로 수요예측 프로세스 현황을 분석하고, 데이터 검토까지 포함해 도입 상담을 진행해 드립니다. 우리 회사 데이터를 어떻게 점검해볼 수 있을지 궁금하다면 언제든 부담 없이 문의해 주세요.
